Travaux et Rendu final du batiment



La deconstruction

Malheureusement le terme demontage est devenu en pratique sciage ... d'ou des longeurs plus courtes, des liens... encore attachés..

Moralité: signification des mots à demander / etre présent sur place au moment des travaux..

Ax deconstruction 1

Ax deconstruction 2

Ax deconstruction 3

Après avoir été entreposé sur le parking public à proximité, le vieux bois a été déplacé par l’entreprise dans la  ZI en juin 2018 ; puis débarrassé des éléments “indésirables” (rebuts des liens, plateforme en bois industriel de la mezzanine).

Etalé, examiné et  identifié avec le bureau d’étude afin d’être stocké dans l’entreprise en juillet 2019.

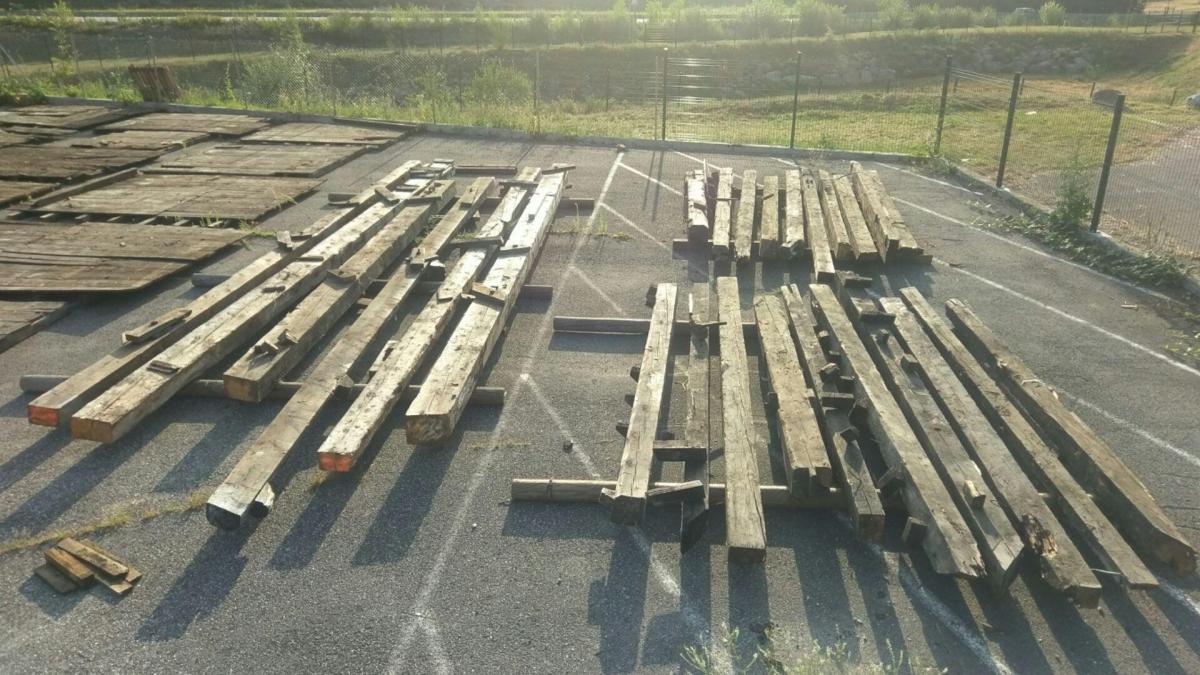

Imag53341

Une réunion de cadrage est intervenue entre l’entreprise, le bureau d’étude et nous-mêmes en novembre, l’entreprise ayant réalisé un premier relevé topo.

Février : premier plan du BE (incomplets…)

Mars : deuxième plan du BE (idem)

Avril : plan de fabrication et démarrage des travaux en atelier.

Etic bois gleize plans planchers et charpenteEtic bois gleize plans planchers et charpente (448.63 Ko)

Etic bois gleize plans mob complets 003Etic bois gleize plans mob complets 003 (552.06 Ko)



Img 20200422 1703122

Comme beaucoup le BE ne traite qu’une partie, le reste étant traité à l’avancement ; cela peut provoquer des inquiétudes !! Ne pas hésiter à signaler toutes anomalies.

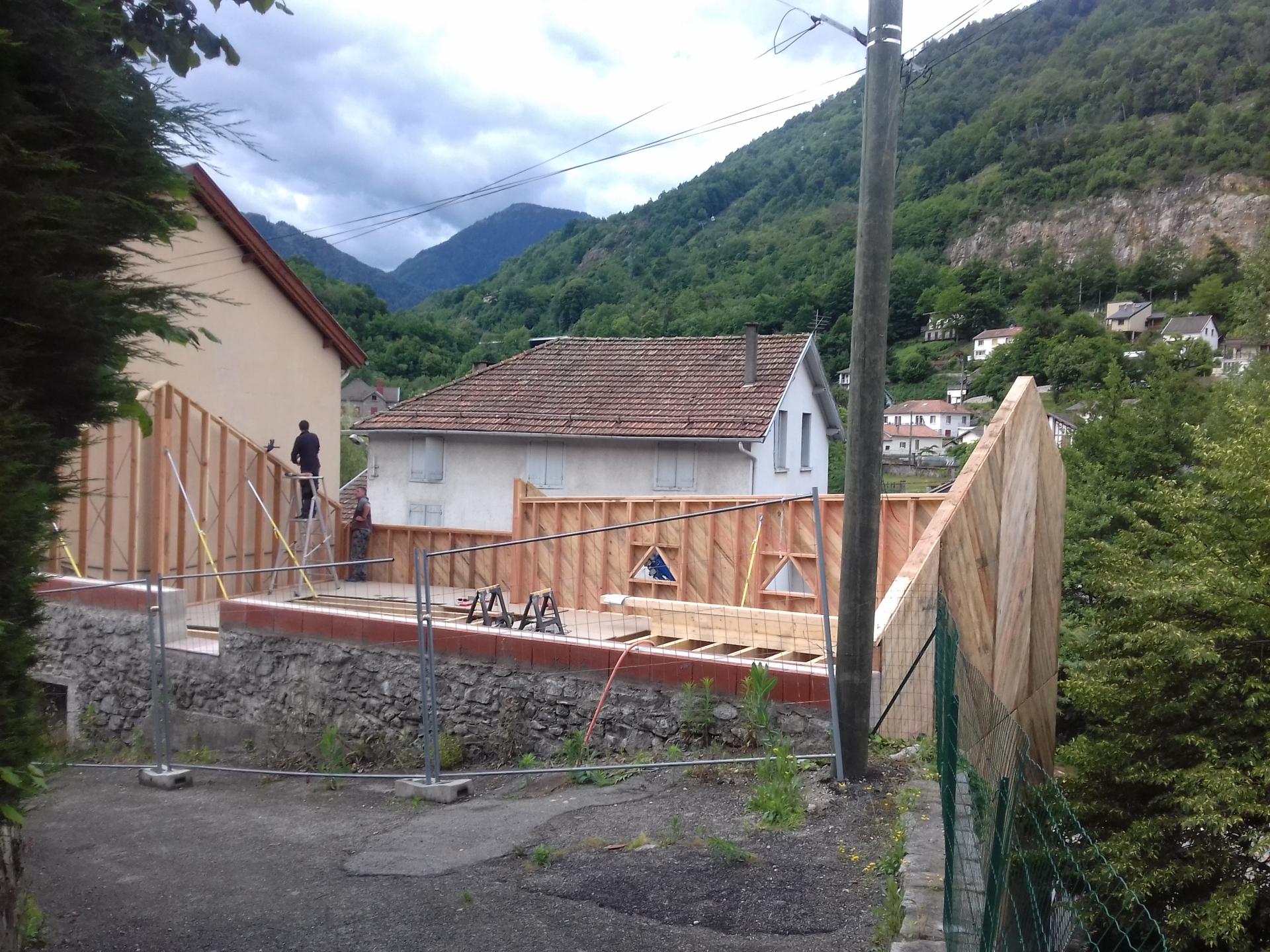

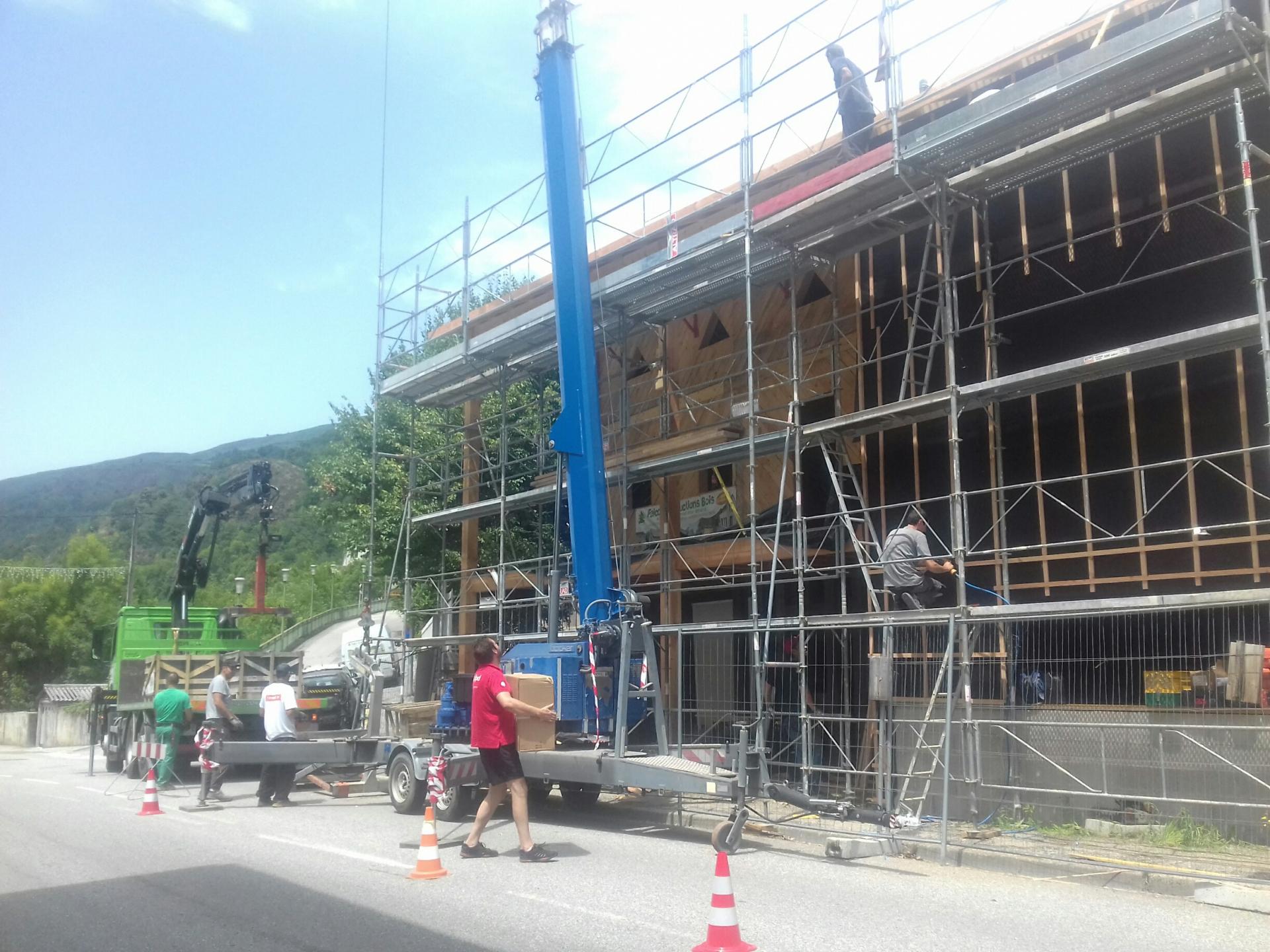

Juin : le 2 juin démarrage sur site avec la mise en place de la grue, des feux tricolores…

Pans de bois et mur p1

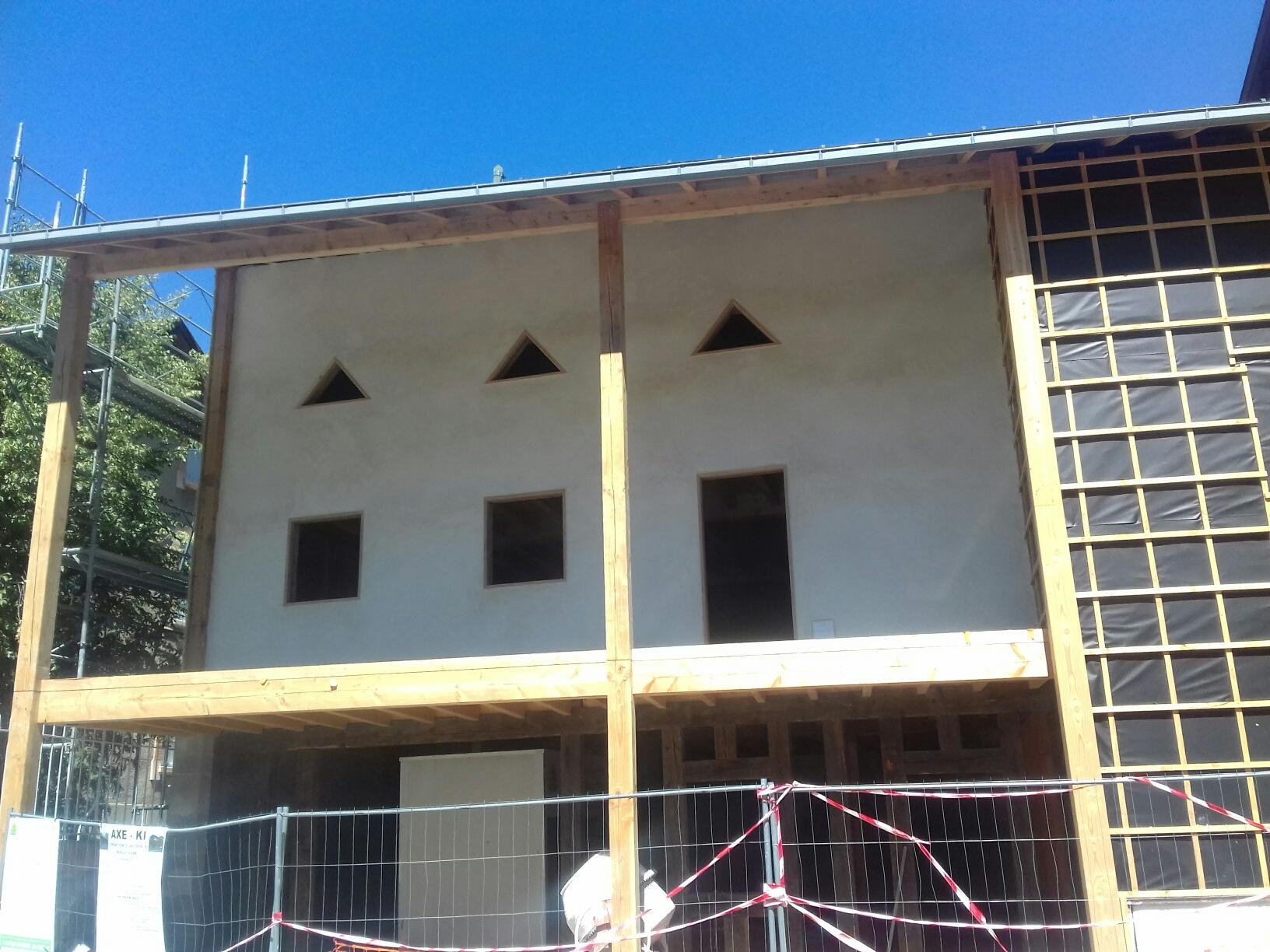

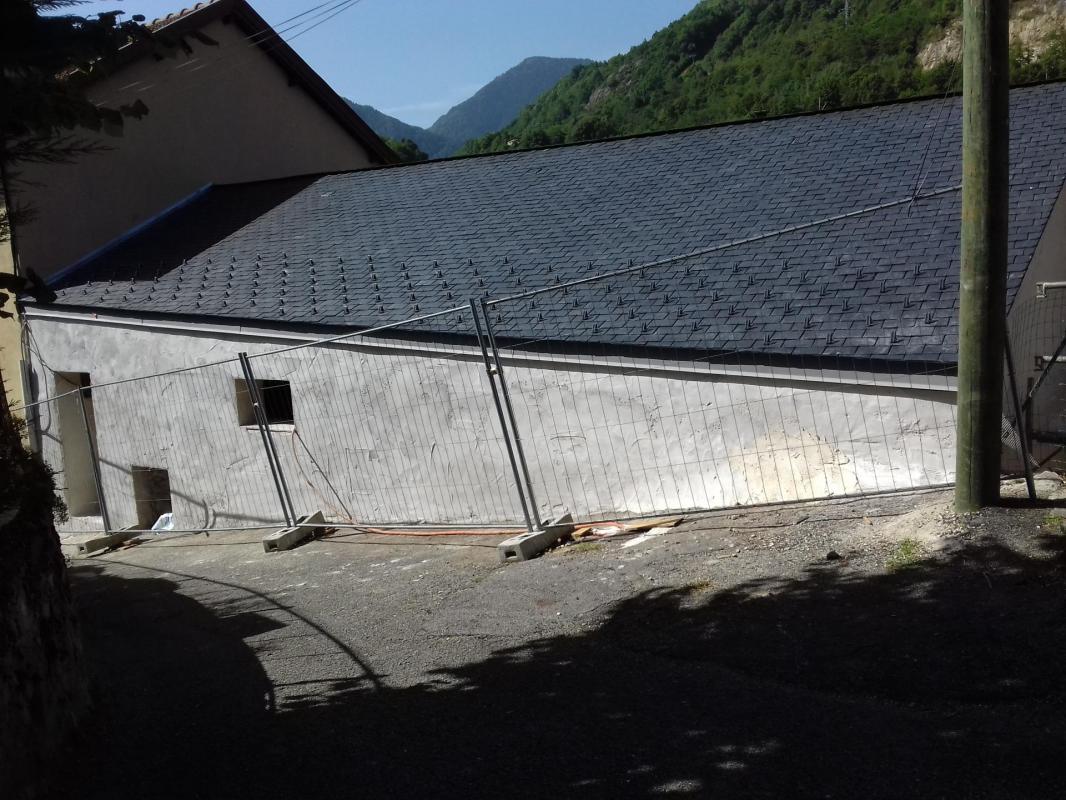

Juin : le 24 la couverture est finie

Ardoises 1



Un clip vidéo a été tourné. Pour montrer notamment la mise en place de la charpente (chevrons porteurs). Il sera mis du Youtube.

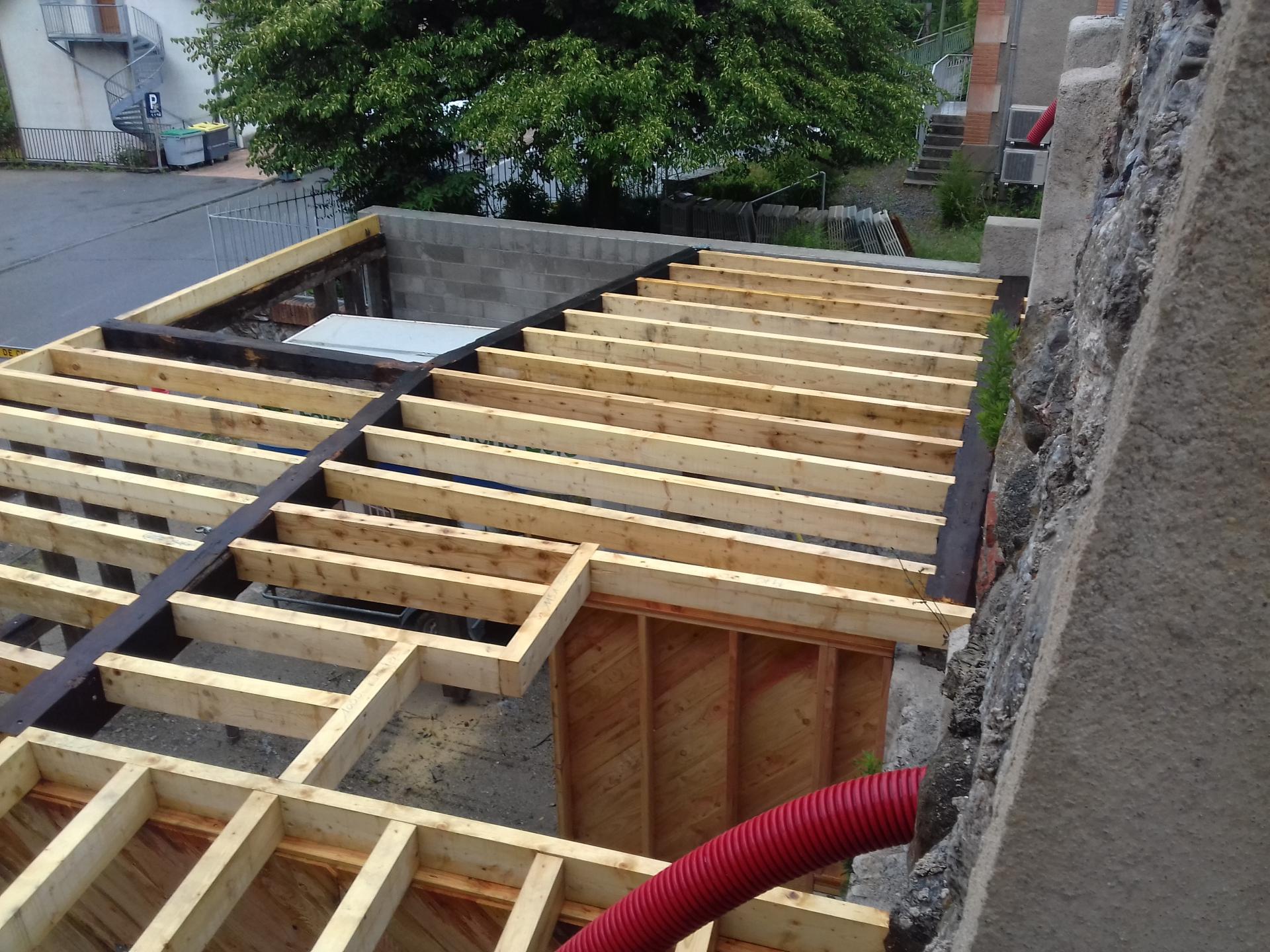

Juillet : les planchers sont mis en place.

La mise en place de l'isolation avec des bottes de paille, a étè réalisée en chantier participatif.

Un nouveau clip vidéo a été tourné. Pour montrer notamment la mise en place de la paille et de l'enduit. Il est sur Youtube.

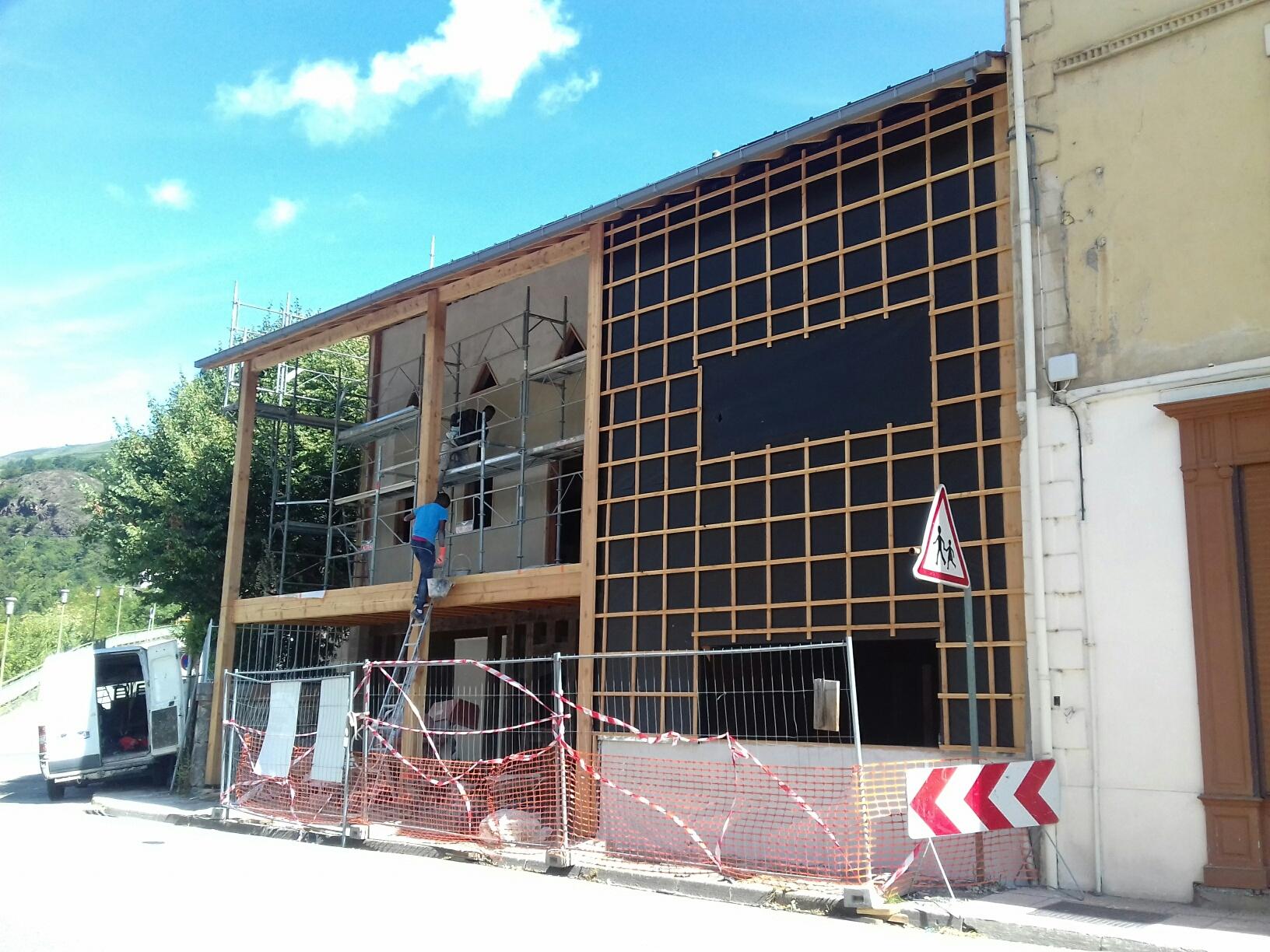

Un retour sur la réalisation de  l'enduit plâtre + paille  a étè dressé

Enduits platre retour sur travauxEnduits platre retour sur travaux (26.97 Ko)



La publicité de ce chantier (ainsi que celle des travaux suivants ) a étè faite grâce au site TWIZA qui a permis d'afficher régulièrement les actualités du chantier;

Twiza actualites anciennes fiche chantier jusqu a octobre 2021Twiza actualites anciennes jusqu a octobre 2021 (757.26 Ko)



Toutes les actualités TWIZA sur le projet ( site)

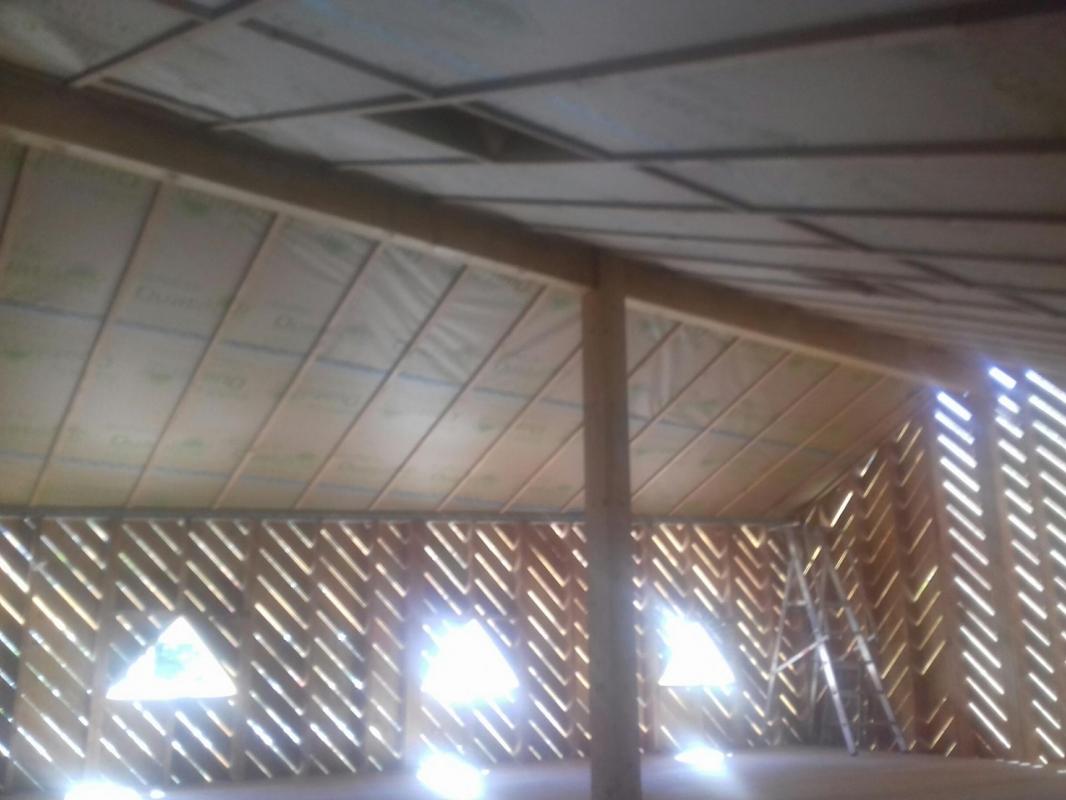

Ete 2021

Deux des trois escaliers ont été réalisés et montés en aout par le menuisier

Escalier 2e





















Les travaux suivants vont porter sur les sanitaires et les cloisons. Des plans de détail ont été élaborés :

Cloison bureauCloison bureau (69.88 Ko)

Salle d eauSalle d eau (188.59 Ko)



A la reprise en octobre 2021

Luc a été embauché en tant qu'employé occasionnel. Il s'averera une aide importante et precieuse.

La partie salle d'eau sur plancher est surelevée de façon que les tuyaux ne soient pas visibles en RDC

L'ensemble a été réalisé en elements allégés

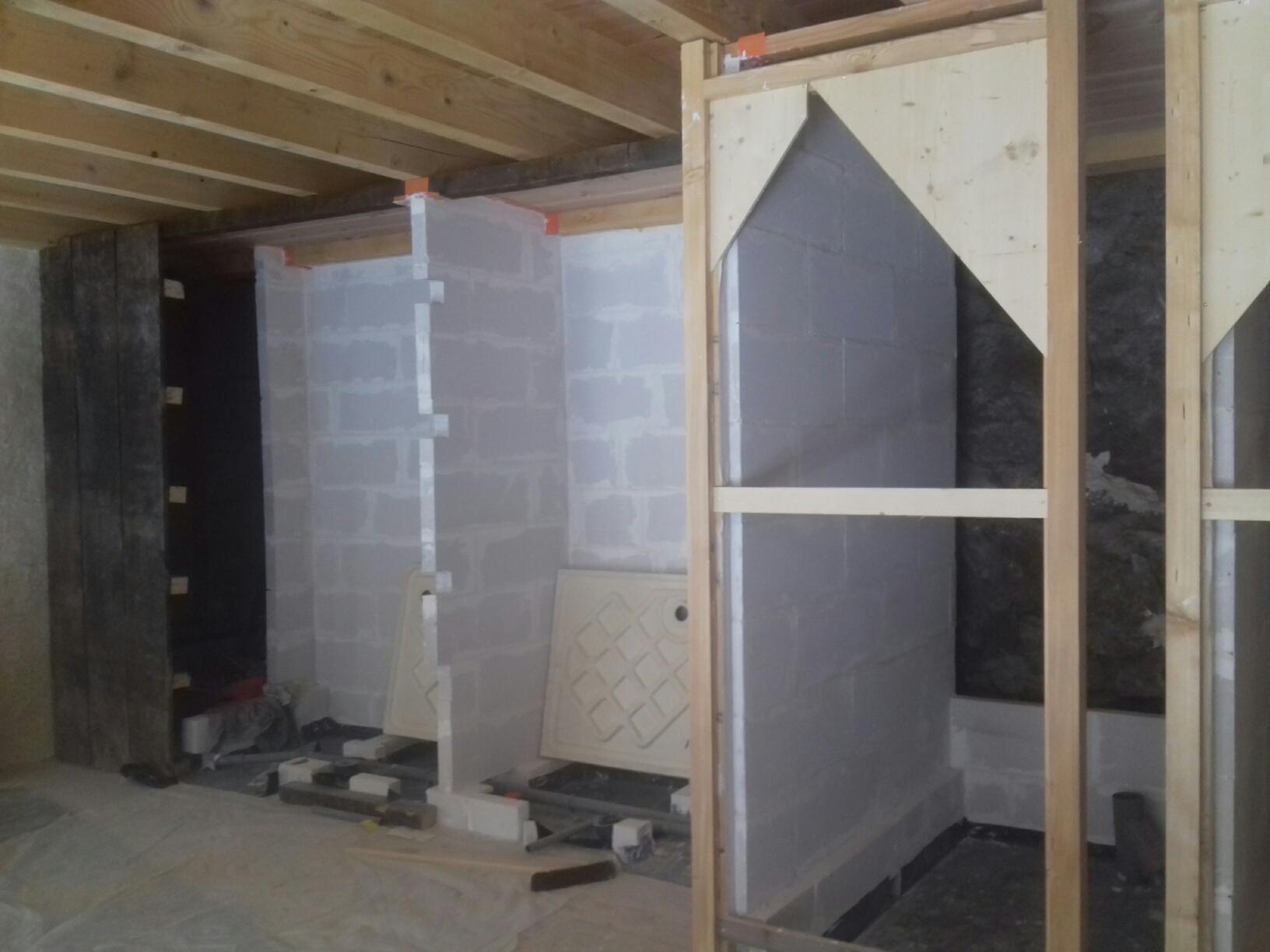

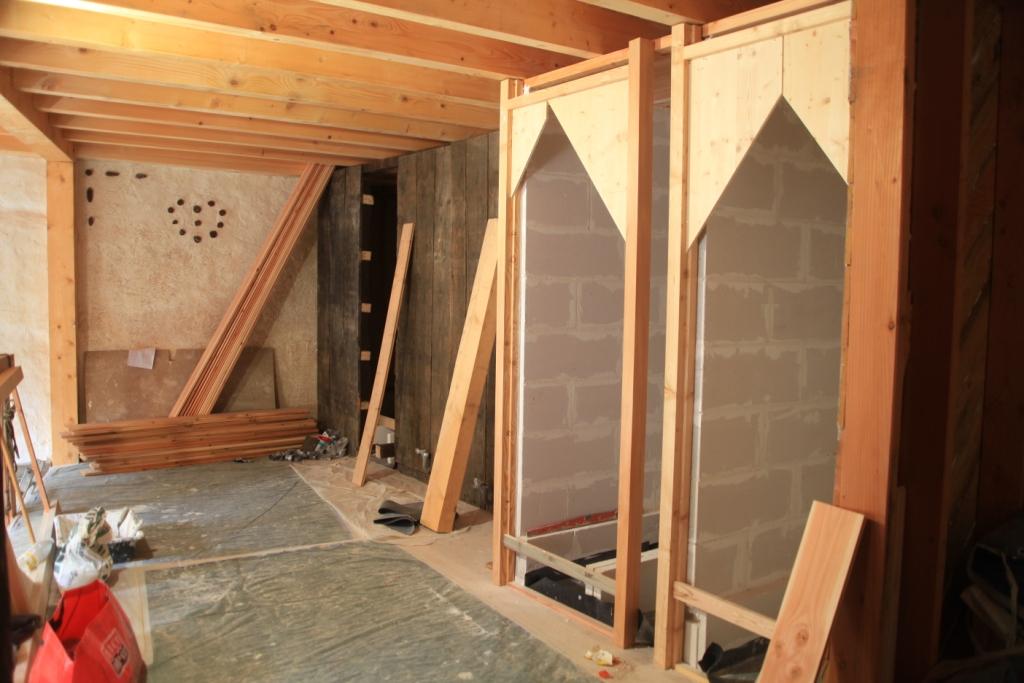

Salle d eau 1

Salle d eau c 1





















Reprise aprés l'hiver en mars 22

Les panneaux (decoupe du toit de l'ancien hangar entre les pannes) ont été prédecoupés avant transport à la scie circulaire et scie sabre

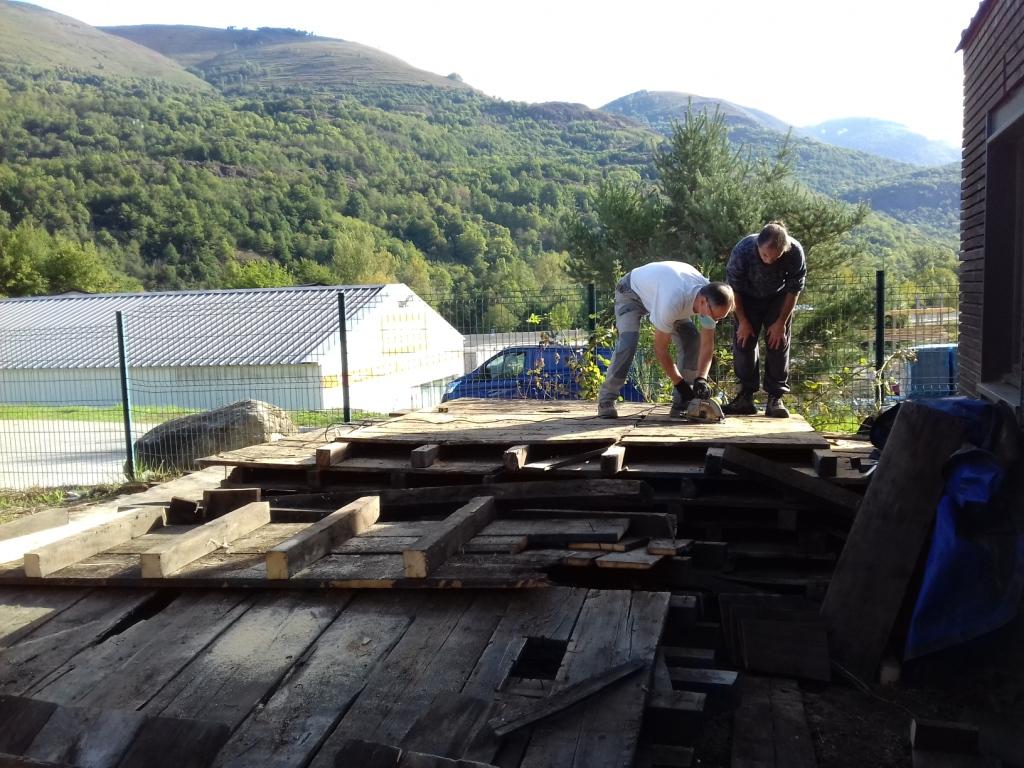

Vieux bois cloisons





















Puis adaptés et assemblés pour constituer les cloisons

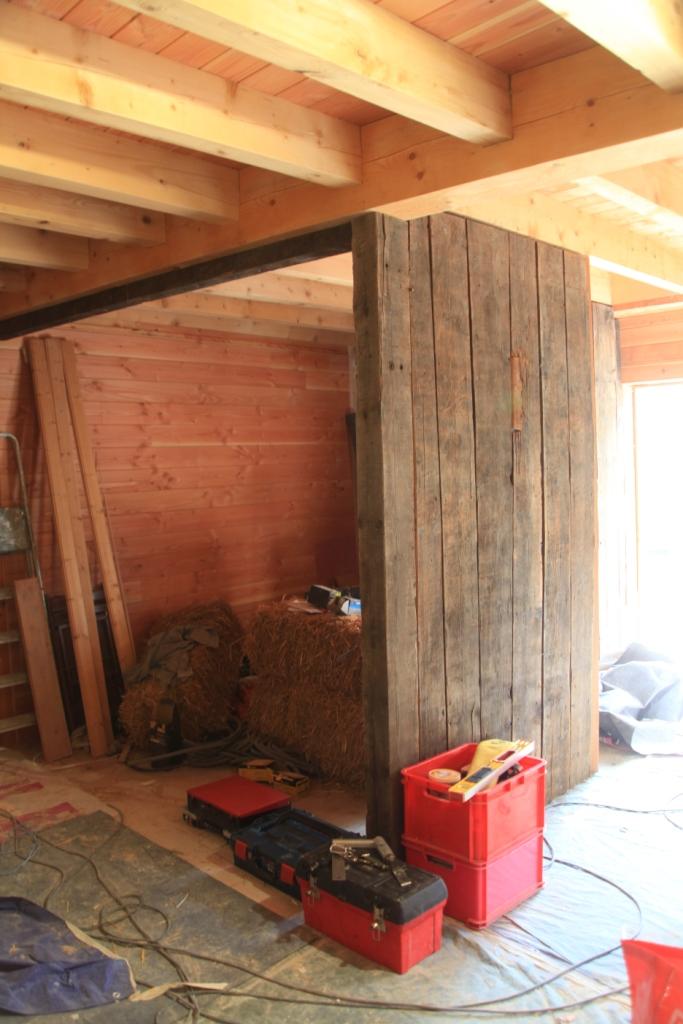

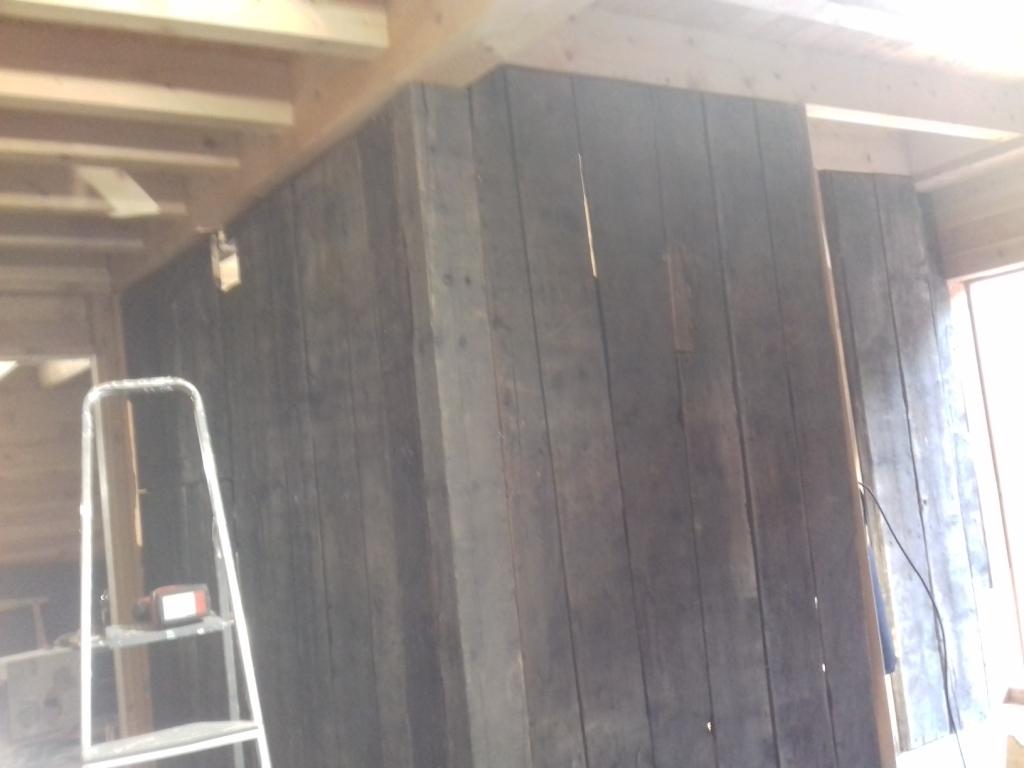

Bureau c 1





Bureau c 2



































Les menuiseries des etages et la grande fenetre du RDC ont été réalisées et posées fin mars debut avril.

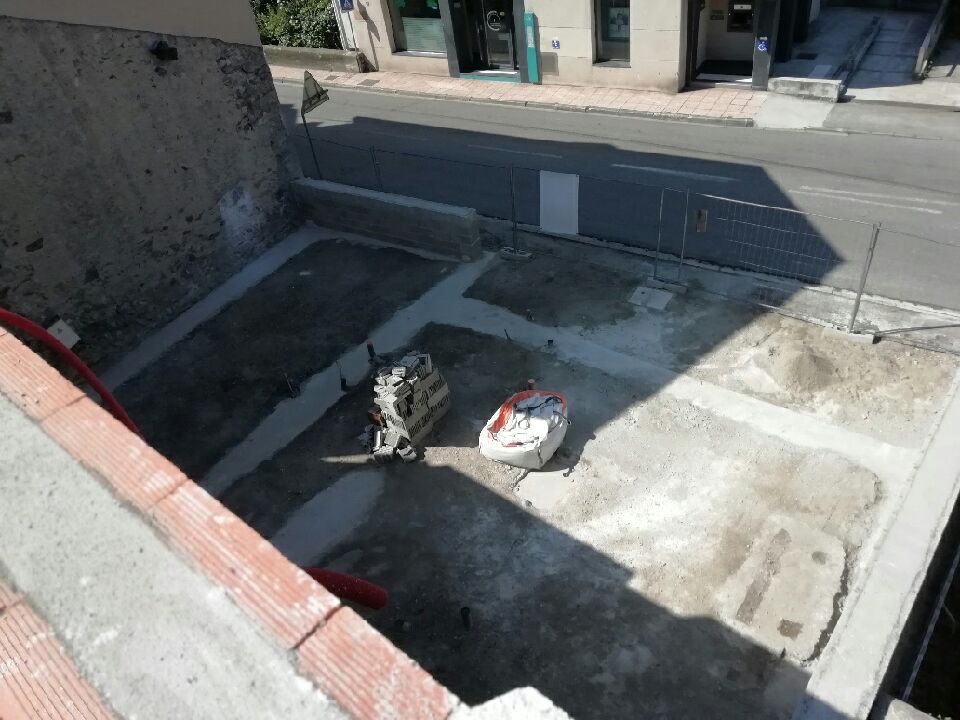

Nous avons enfin pu avoir une entreprise (SGHA BAYLAC) pour réaliser le decaissement du sol avec mini pelle et chargeur

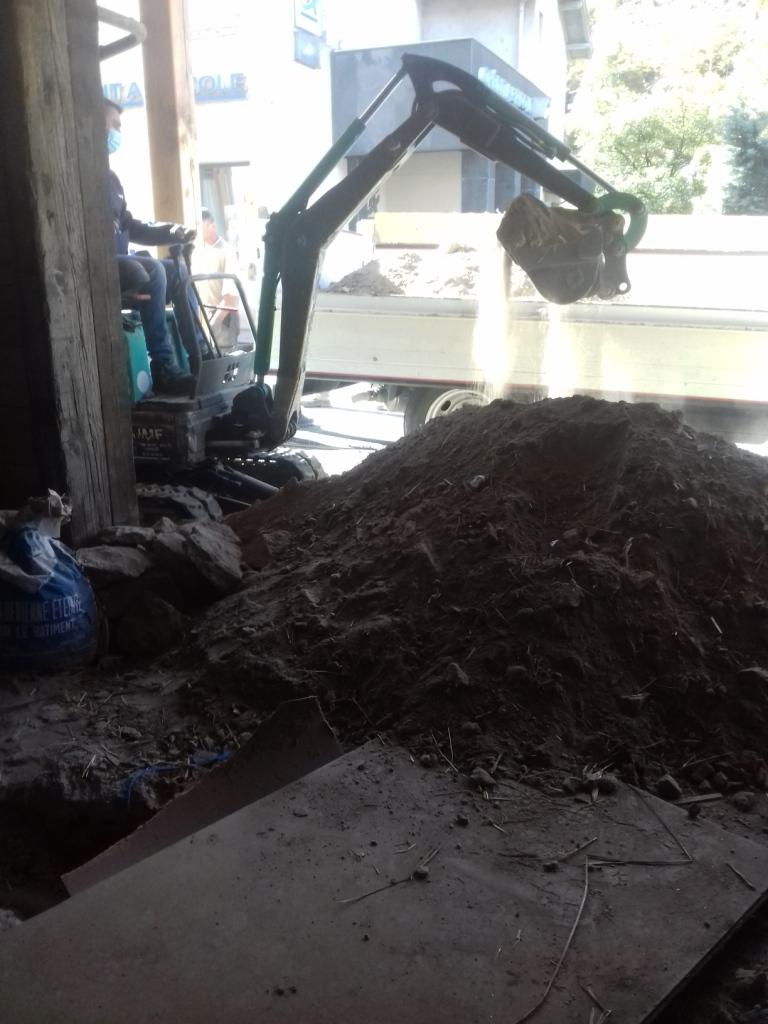

Pelle sol

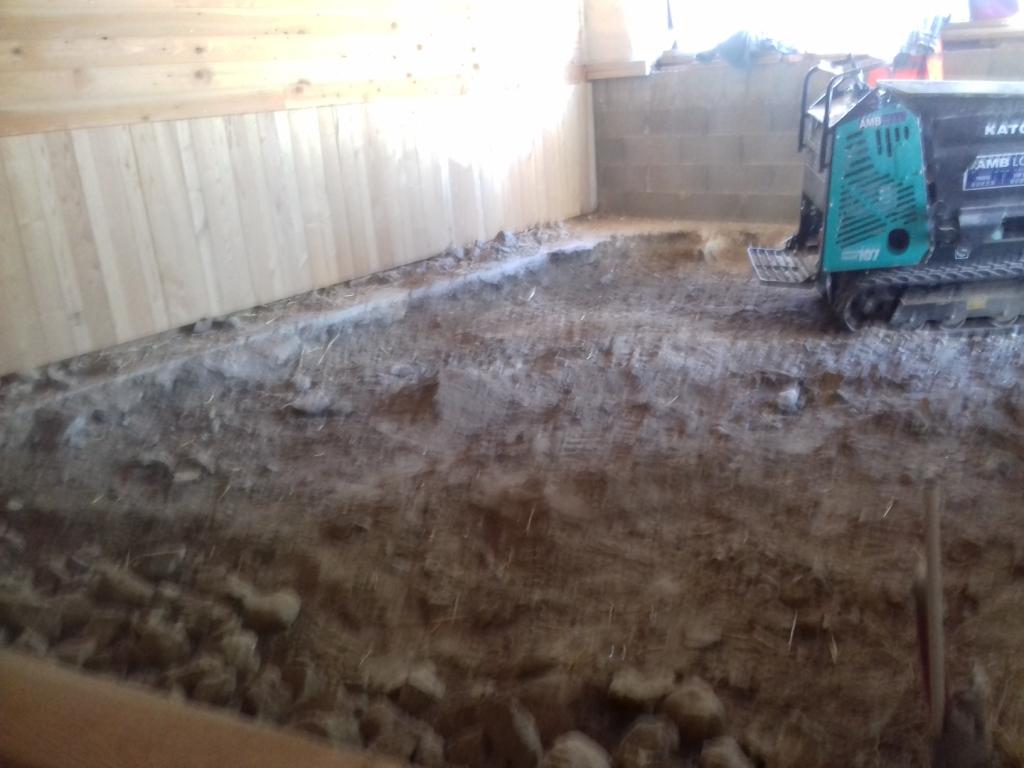

Chargeur c























Durant le decaissement les "petites" pierres ont été récupérées pour combler le fond de fouille

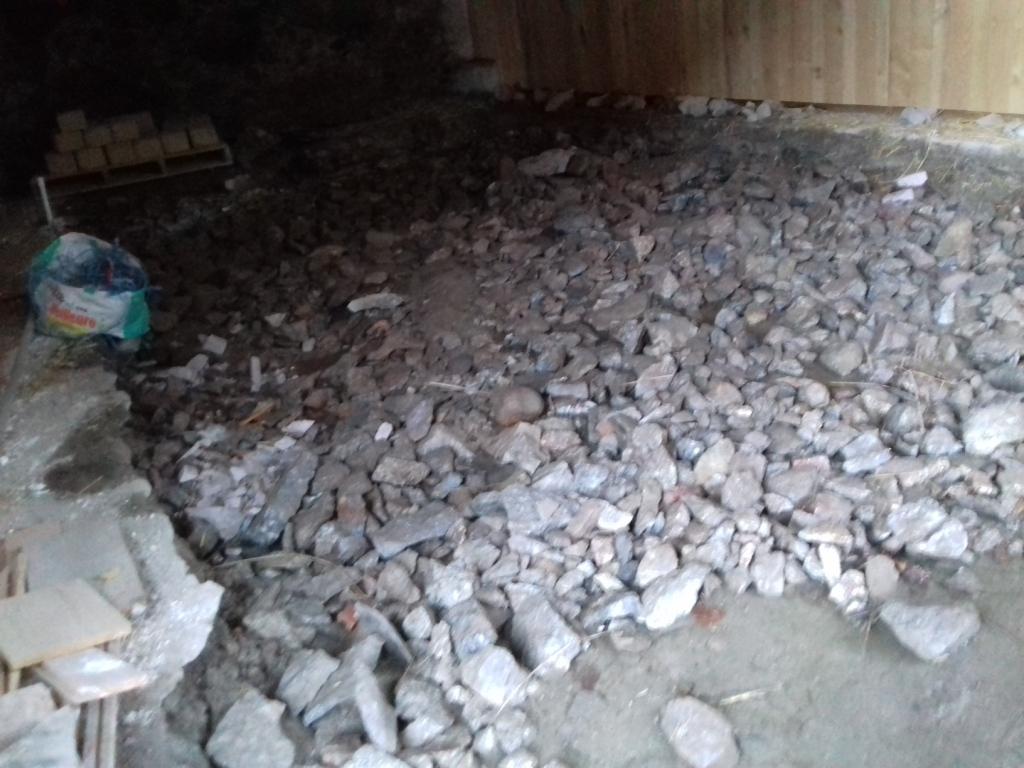

Fond herisson c

















Nous avons ecreté les pierres affleurantes au burineur

Puis rempli le herisson avec des galets

Vient ensuite la mise en place des gaines electriques et des amenées d'eau

puis la pose de bois devant servir de deco et de guides pour "dresser" la dalle

Herisson galetsSol gaines c

























Sol bois inseres c

























Y a plus qu'à!!! en avant pour 15 jours de location de la betonniere, plus de 6 voyages pour ramener du sable , de la pouzolanne, les sacs de ciment naturel et de chaux vu que le camion de location a une charge qui ne doit pas depasser 800 kg ou 1T...et que l'espace utilisable sous le batiment  est reduit.

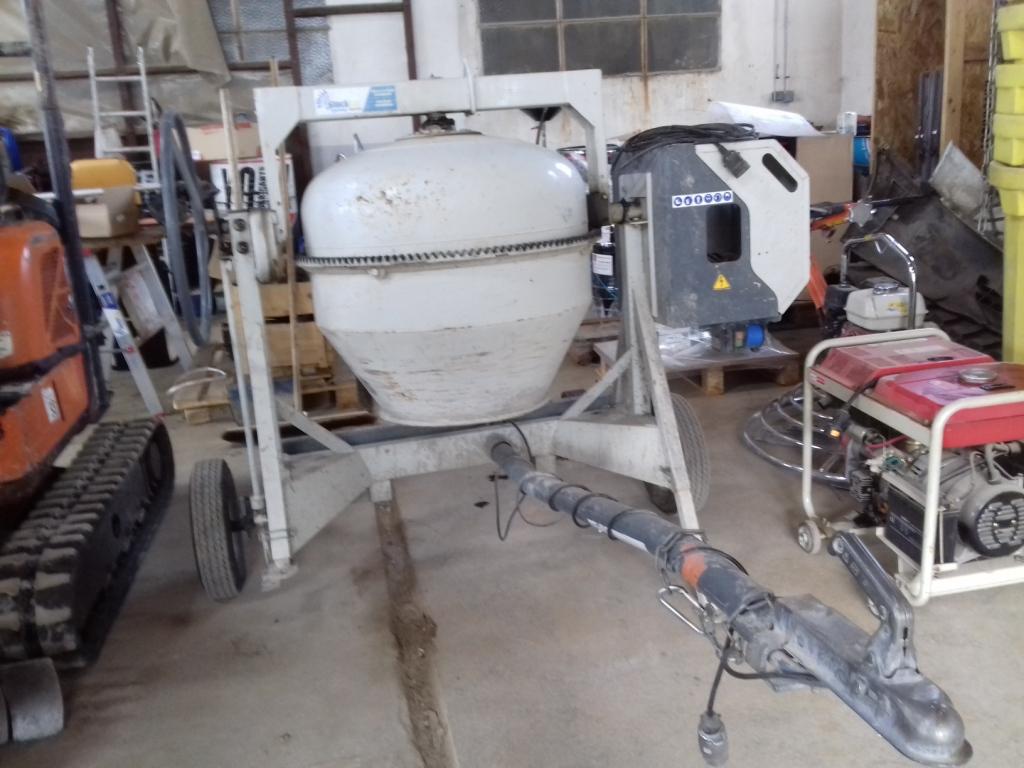

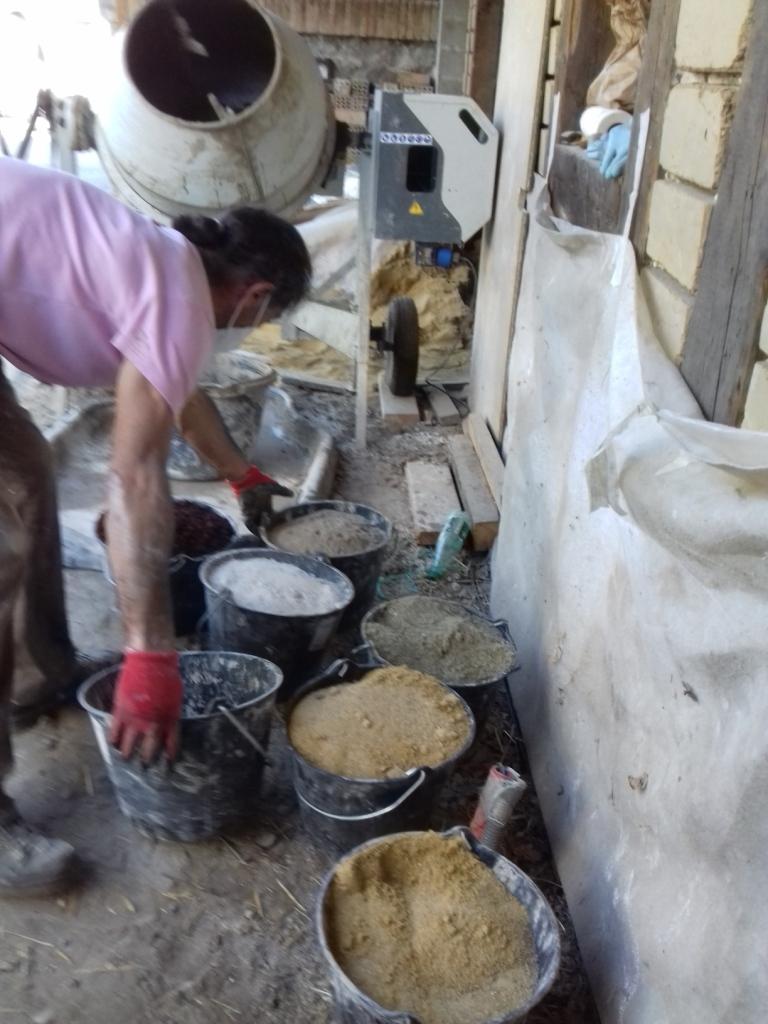

Betonniere cSol beto 2c

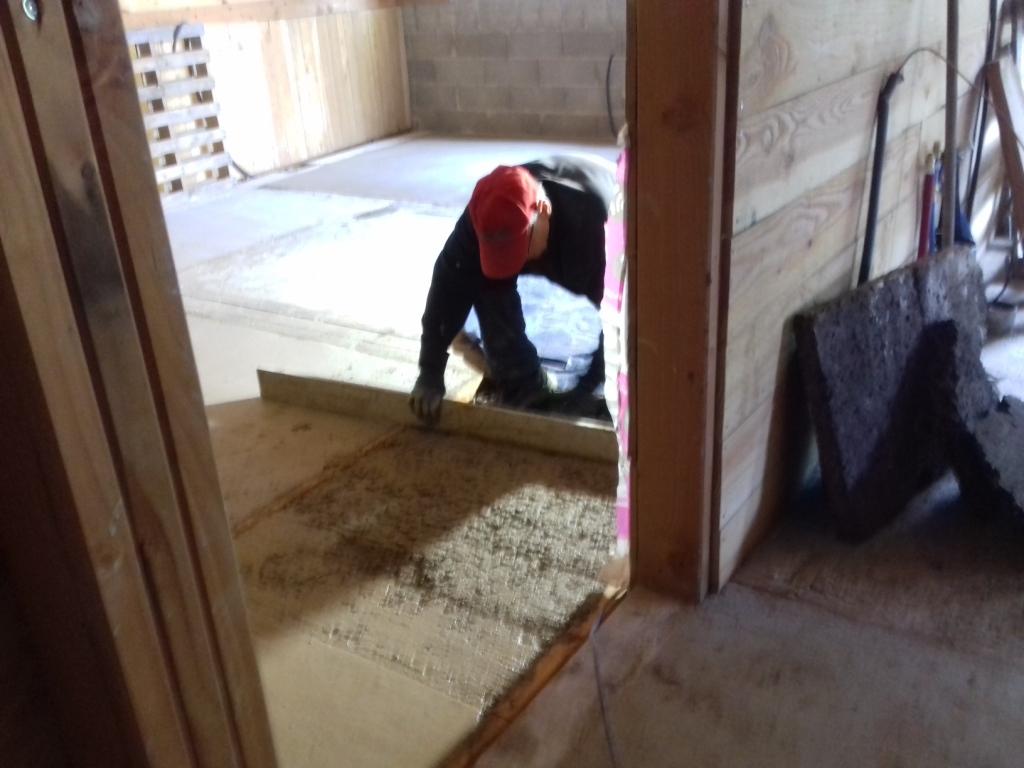

Sol dalle 2cSol dalle 3c





















Arret fin mai on reprendra en septemble

D'ici là la JPPM du 25 juin ou 2 visites seront proposées et la réalisation d'un nouveau clip video.

Une note- retour sur les travaux de la dalle (ciment naturel et chaux en faible epaisseur..) a été rédigéeDalle sol retour mi juilletDalle sol retour mi juillet (25.96 Ko)



Reprise aprés l'ete en sept 22

Durant l’été le menuisier- constructeur) a mis en place la partie d’escalier manquante (entre le RDC et le 1er) et les menuiseries extérieures (hors les portes du RDC)

Nous avons repris le travail (le plus souvent à 3) à la mi- septembre avec une déconvenue les gros bois restants déplacés par le menuisier-constructeur, entreposés à même le sol et sans aération et protection se sont détériorés et ne sont plus utilisables.

Les panneaux restants de vieux bois toujours entreposés chez le menuisier- charpentier ont été triés, prédécoupés,  amenés sur place puis redécoupé et assemblés pour faire l’avant et la cloison de la cuisine ainsi que la rambarde de la mezzanine.

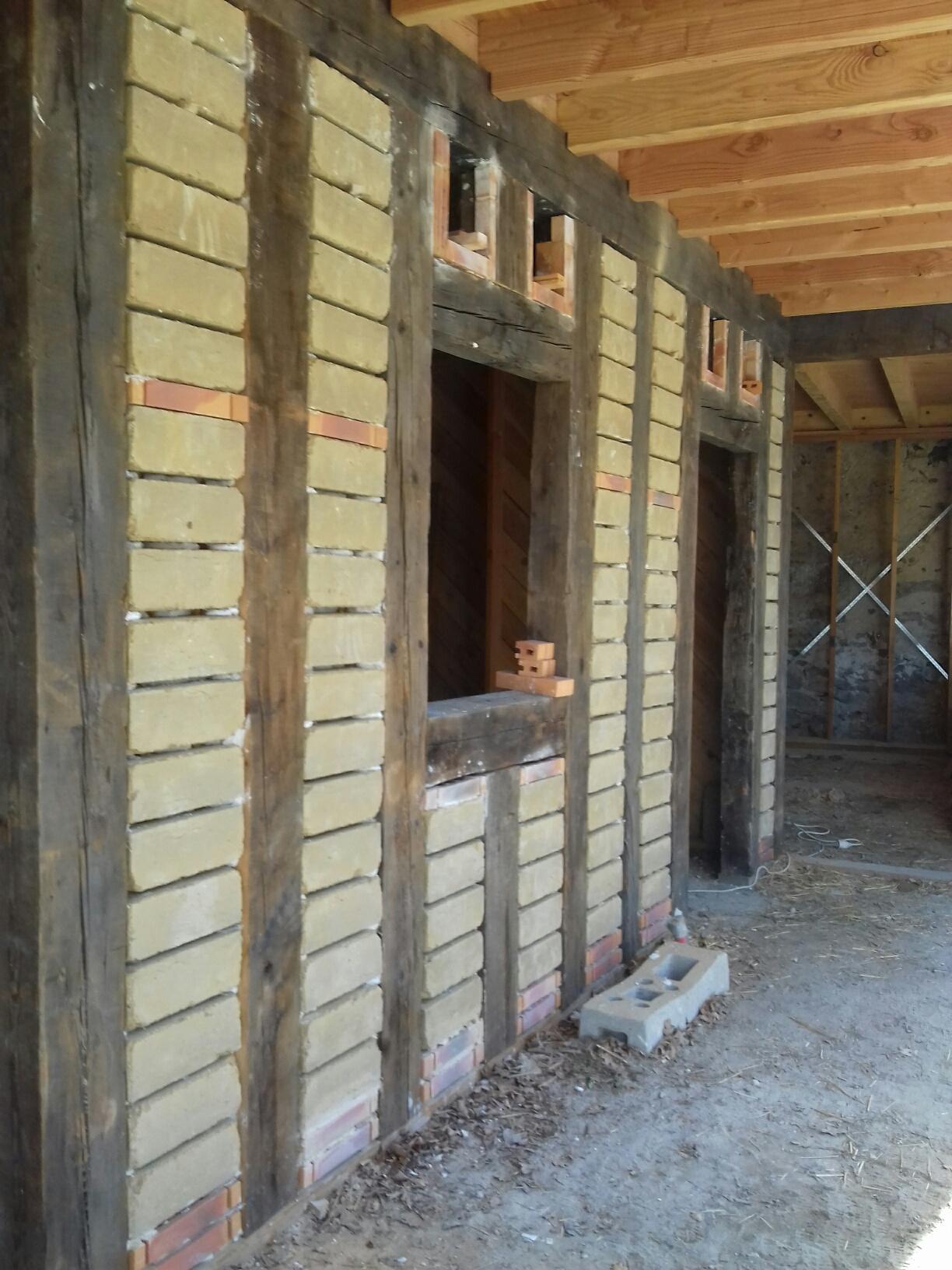

Les cloisons périphériques (cuisine et WC) ont été réalisées en briques plâtrières avec insertion de briques en terre crue et des bouts de vieux bois restants montés sur d’anciennes briques récupérées.

Ces anciennes briques ont été utilisées pour fermer la « véranda » sous le balcon.

Le  raccord de la cloison du WC avec le rocher a été monté à la « main » avec un mélange de ciment naturel et de chaux avec insertion de cailloux calibrés dont des residus de la carriere proche de talc à Luzenac (sterarite)



20220928 095528 resized

20221026 105747 resized

20221104 124456 resized

20221007 110012 resized

20221020 150914 resized

20221007 110146 0 resized

………………………………….



Reprise aprés l'hiver en avril 23

A l’issue de l’habituelle trêve hivernale (novembre – mars) nous voila dans la « dernière ! » ligne droite.

Entre temps le menuisier a enfin mis en place les portes « extérieures » du RDC qui ferment par gâche à rouleau.

Nouvelle déconvenue : de grands plastiques de protection et de panneaux en bois contreplaqués laissés à même la dalle ont entrainés à leur périphérie des auréoles dans la dalle qui persistent !!

Voici les derniers travaux réalisés  toujours à 2 et quelques fois à 3:

  • Installation des WC et lavabo en RDC

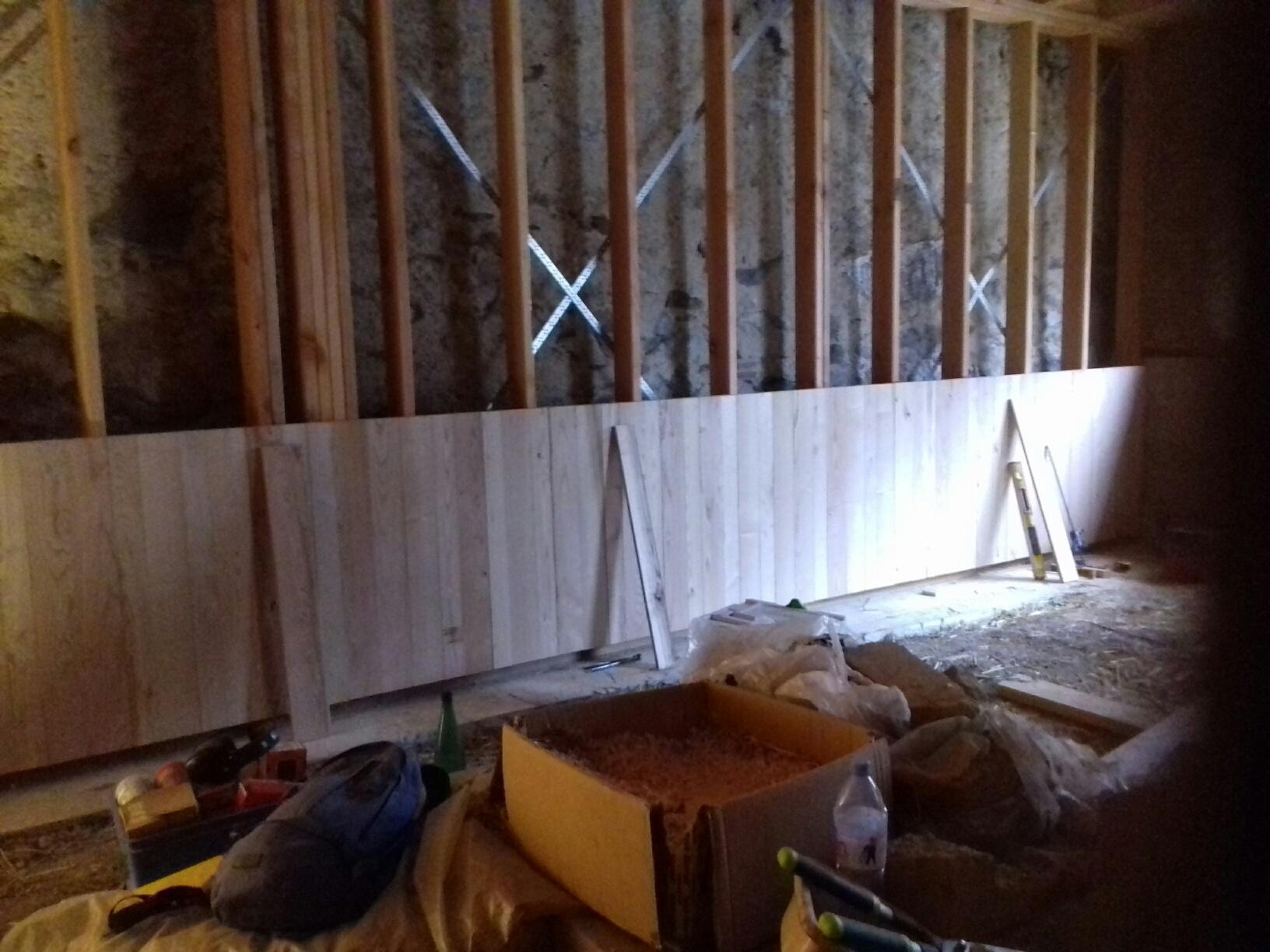

  • Lambris dans les parties manquantes
  • Ouvertures dans la rambarde
  • Cloison bois au dernier étage qui cachera le chauffe eau…
  • Sol avec rebuts des vieux bois à l’entrée
  • Fermeture cloison WC
  • Et enfin et surtout l’installation électrique qui est passée aux étages derrière des plinthes, dans les espaces de « service » (entre mur et cloison des douches, WC…) et dans les gaines en attente dans  la dalle en RDC (le tirage des fils dans ces gaines a été parfois difficile : à eviter). La terre mise en place dans les fondations a été mesurée avec un appareil special elle s’avere correcte : 90 Homs. Dans les espaces de « repos » une gaine speciale anti –ondes a été utilisée.  Le tableau a été finalement positionné en RDC dans l’annexe de la cuisine. L’éclairage en cohérence avec l’activité future est au maximum indirect et peu « puissant »
  • Et aussi les raccordements pour les équipements de la cuisine
  • Restent les menuiseries intérieures, l’entrée (sous le balcon), les finitions et bien sur les équipements !!
